房子家庭装修通常需要60-90天左右的时间。房子装修时间跟房屋的面积、精装还是简装等方面有关。比如说房子的面积大又要精装修,那么就可能需要花费3-4个月的时间。

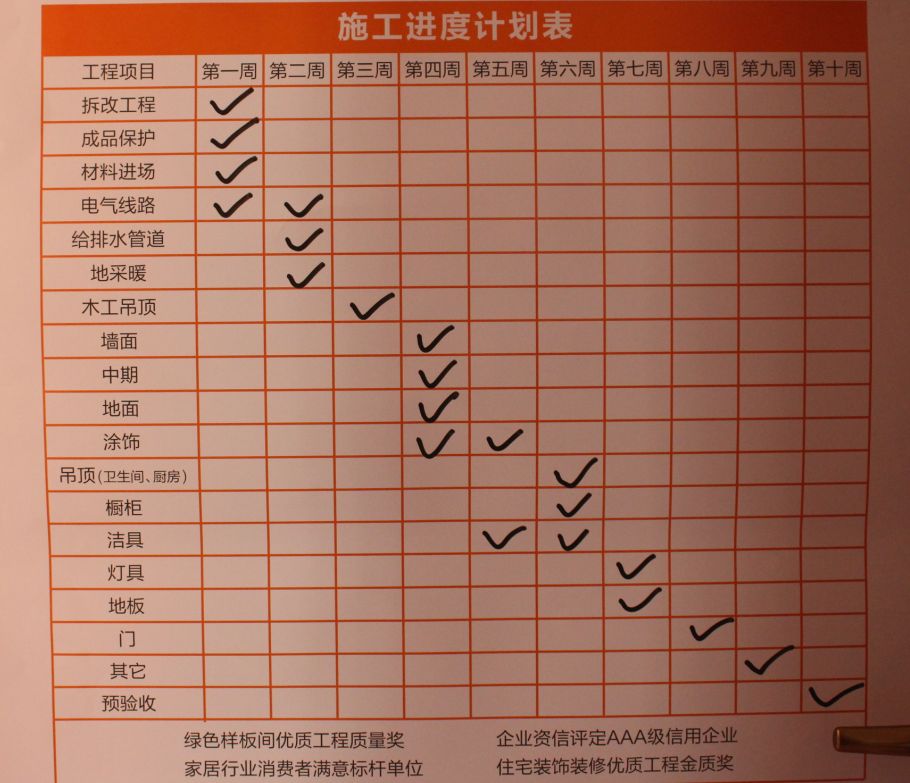

一般情况下,业主选定装修公司后,施工前家装公司都会给一个关于工期的甘特图或者工程进度表,上面有每个阶段的施工内容与验收节点,要了解自家房子的装修进度,一般都可以对照那个表。

正常情况下,工期大概在60天左右。不过由于国家法律对施工时间的规定,一般来说是三个月以内(文末附法律规定)。
无论你对装修时间的长短在不在乎,都要了解清楚自家装流程。

装修前期
1.量房设计一般5--10天
2.签订合同1--2天
3.物业报备3--10天
装修中期
1.主体拆改1--5天
2.水电改造3--8天
3.泥瓦工施工12--30天
4.木工施工10--20天
5.油工施工10--15天
6.安装施工5--10天
后期装修
1.拓荒保洁1--3天
2.软装10--15天
这就是基本的装修流程,你可以不懂,但是一定要知道这些。
附录:
根据《中华人民共和国环境噪声污染防治法》第【四十五条】规定:法定休息日、节假日全天及工作日12:00至14:00、18:00至次日8:00,禁止在已竣工交付使用的住宅楼内进行产生噪声的装修等扰民作业。
根据《中华人民共和国环境噪声污染防治法》第【第四十七条】规定:在已竣工交付使用的住宅楼进行室内装修活动,应当限制作业时间,并采取其他有效措施,以减轻、避免对周围居民造成环境噪声污染。
